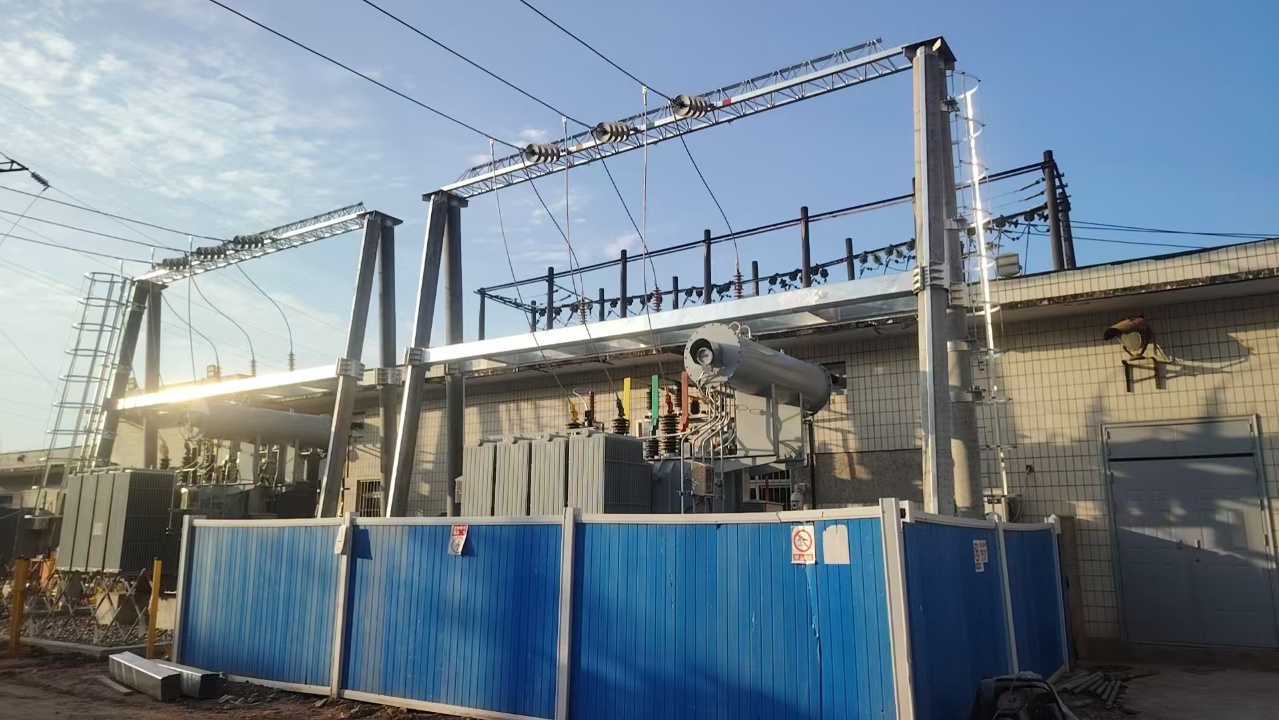

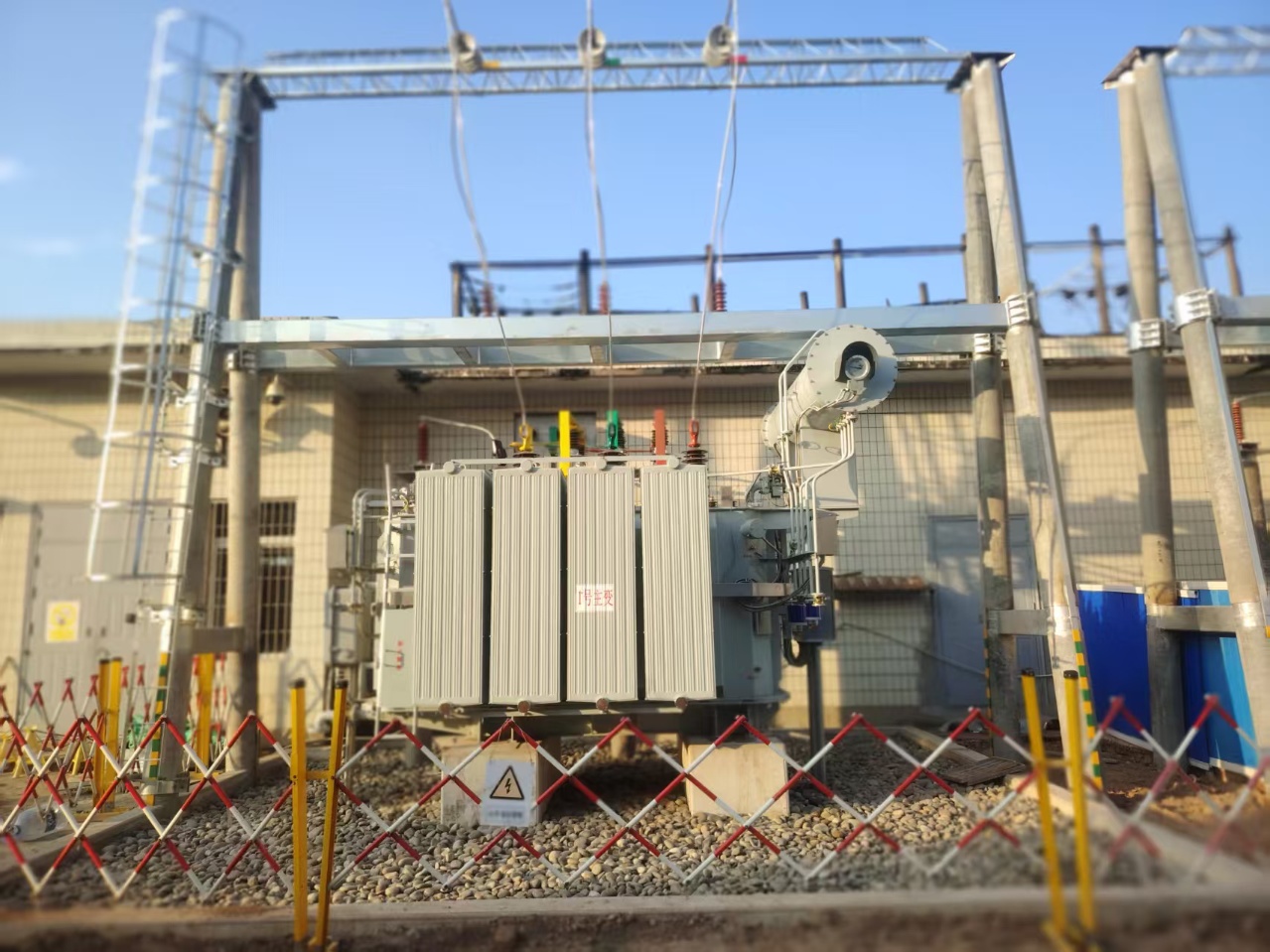

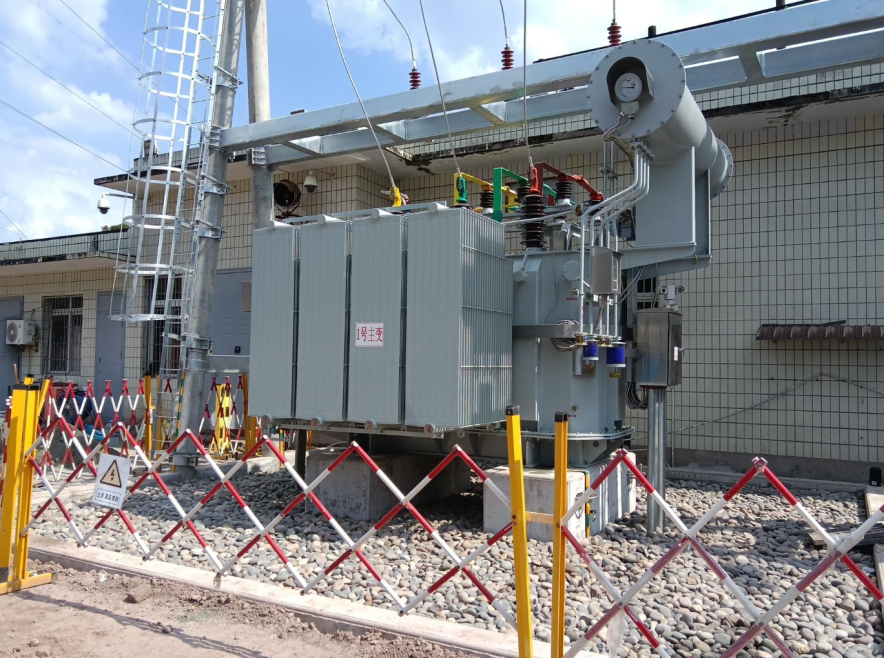

喜讯-35千伏成山变电站1号主变顺利投运!

继5月21日资阳安岳成山35千伏变电站2号主变一次性成功投运后,信电联输变电项目部攻坚克难、接续奋进,电网施工建设再传捷报!7月5日,由我司承建的安岳成山35千伏输变电增容扩建工程迎来关键节点,随着最后一组一次、二次设备调试核验完毕,1号主变顺利合闸送电、各项运行参数达标,标志着设备安装、专项调试、送电核验全流程施工任务圆满收官。本次1号主变投运后,变电站全站供电承载力提升50%,切实补强成山片区电网短板,全面优化区域网架结构、强化主变带载能力、筑牢供电安全防线。

本次1号主变增容改造工程,从5月21日起,至7月5日,历时 45 天,相比较2号主变投运历时的71天,大大缩短了工期,说明输变电项目部也在不断改进工艺,探索更新更科学的施工方法。此次投运,将原有老旧1号主变升级增容至 2万千伏安,全站新增变电容量1.8万千伏安。经过输变电项目部全员昼夜攻坚、标准化施工改造,这座提质升级后的电力枢纽正式并入四川主网,既能全力保障今夏迎峰度夏保供电工作平稳落地,破解片区高温负荷供电压力,也能长效补齐成山片区供电短板,提供稳定、可靠、优质的电力供应。

自2026年6月工程破土动工以来,作为施工承建单位,信电联输变电项目部主动扛起建设主体责任,全面开启高效施工攻坚模式。本次工程存在施工周期短、交叉作业多、现场工况复杂、停电作业窗口期极短等难题,为严守投产工期、筑牢安全底线,项目部优化施工组织方案,全面推行机械化、标准化作业,统筹落实物资进场验收、设备吊装安装、线缆敷设、调试校验、塔基施工全链条管控。精准拆分施工工序、细化每日施工台账,压缩工序衔接空档,落实班前安全交底、现场质量旁站、完工闭环核验三项管控机制,在严守安全生产红线、保障工程工艺达标的前提下提速增效,按期高质量完成全部施工任务,顺利达成节点投产目标。​

工程建设全过程中,得到了资阳资源电力有限公司安岳分公司、市供电公司、监理、设计及属地政府多方单位的大力支持。项目部主动对接协调现场施工、停电报备各项工作。积极配合政企联动工作机制,优化停电窗口期施工方案,抢抓有限作业时长加班加点推进土建施工、设备安装;主动联动变电、配电、用电专业班组协同作业,优化现场施工流程,规避施工扰民、临时停电影响,实现改造施工用户用电“零感知”,高效扫清工程落地各类堵点,保障项目稳步推进。

本次35千伏成山变电站1号主变顺利投运,是信电联输变电项目部深耕电网基建、压实施工责任的实践成果。工程投运后,将补齐片区供电薄弱短板,大幅提升成山片区及周边乡镇供电承载力与故障抗风险能力,夯实民生用电、农业用电、小微企业生产用电保障基础,为属地经济提质发展注入施工力量、输送电力动能。

下一步,信电联输变电项目部将持续压实施工主体责任,严守电网建设施工标准,紧盯2026年下半年剩余工程节点,稳步推进35千伏安岳成山输变电增容扩建后续施工任务。聚焦线路配套施工、通道隐患整改、设备收尾调试、运维交接交底等关键工作,严把工艺关口、安全关口、质量关口,全力搭建结构稳固、运维便捷、供电可靠的区域电网网架。全力保障新建电网设备投运平稳、长效运行,以高标准电网施工建设,守护地方民生用电安稳、赋能产业稳步发展,全力履行电力施工企业社会责任,助力资阳安岳区域经济高质量发展。
